Фрунзе 49 (2)

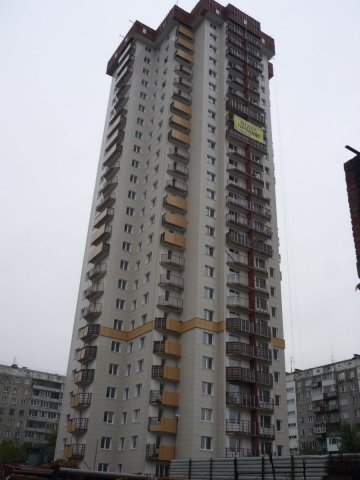

Дом сдан





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.09.2016г.

Все работы по дому завершены. Дом готов к сдаче





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.08.2016г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Ведутся отделочные работы

Фасадные работы - 100%

Благоустройство - 50%









Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.07.2016г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Ведутся отделочные работы

Фасадные работы - 95%

Установка балконных витражей - 100%





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.06.2016г.



Ведутся электромонтажные работы

Ведутся сантехнические работы

Ведутся отделочные работы

Фасадные работы - 95%

Установка балконных витражей - 22 этажей





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.05.2016г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Ведутся отделочные работы

Фасадные работы - 95%

Кровельные работы - 100%

Установка балконных витражей - 16 этажей



Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.04.2016г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Начаты отделочные работы

Фасадные работы - 95%

Кровельные работы - 50%

Установка балконных витражей - 12 этажей







Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.03.2016г.



Ведутся электромонтажные работы

Ведутся сантехнические работы

Фасадные работы - 95%

Установка балконных витражей - 9 этажей





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 29.02.2016г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Фасадные работы - 95%

Ведется установка балконных витражей

Монтаж лифтового оборудования 100%





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.01.2016г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Фасадные работы - 95%

Начата установка балконных витражей





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.12.2015г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Фасадные работы - 95%





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.11.2015г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Фасадные работы - 90%





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.10.2015г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Фасадные работы - 85%

Ведутся отделочные работы





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.09.2015г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Фасадные работы - 70%

Ведутся отделочные работы





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.08.2015г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Фасадные работы - 65%

Ведутся отделочные работы





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.07.2015г.

Ведутся электромонтажные работы

Ведутся сантехнические работы

Фасадные работы - 55%

Ведутся отделочные работы







Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.06.2015г.

Монтаж окон -  100%

Ведутся электромонтажные работы

Ведутся сантехнические работы

Монтаж лифтового оборудования - 100%

Фасадные работы - 45%

Ведутся отделочные работы





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.05.2015г.

Монтаж окон - 24 этаж 100%

Ведутся электромонтажные работы

Ведутся сантехнические работы

Монтаж лифтового оборудования - 60%

Фасадные работы - 10%

Начаты отделочные работы



Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.04.2015г.



Монтаж окон - 19 этаж 100%

Ведутся электромонтажные работы

Ведутся сантехнические работы

Ведется монтаж лифтового оборудования





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.03.2015г.

Кирпичная кладка наружных и внутренних стен - 100%

Монтаж окон - 10 этаж 100%

Ведутся электромонтажные работы

Начаты сантехнические работы

Начат монтаж лифтового оборудования





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 28.02.2015г.

Кирпичная кладка наружных и внутренних стен - 22 этажа 100%

Монтаж окон - 3 этаж 100%

Начаты электромонтажные работы





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.01.2015г.

Кирпичная кладка наружных и внутренних стен - 15 этажей 100%





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.12.2014г.



Каркас жилого дома - 25 этажей - 100%

Кирпичная кладка наружных и внутренних стен - 9 этажей 100%

Монтаж ТП (каркас) - 100%





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.11.2014г.



Каркас жилого дома - 23 этажей - 100%

Кирпичная кладка наружных и внутренних стен - 6 этажей 100%





Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.10.2014г.

Каркас жилого дома - 18 этажей - 100%

Кирпичная кладка наружных и внутренних стен - 5 этажей 100%



Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.09.2014г.



Каркас жилого дома - 12 этажей - 100%



Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.08.2014г.

Каркас жилого дома - 6 этажей - 100%



Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.06.2014г.

Цокольный этаж - 25%



Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 31.05.2014г.

Заливка фундаментной плиты - 100%



Информация о ходе строительства жилого дома Фрунзе, 49 (2) на 30.04.2014г.



Армирование фундаментной плиты - 100%
