ЖК на «Писарева» расположен на пересечении ул. Писарева и ул.Семьи Шамшиных. Вокруг квартала сформирована транспортная и социальная инфраструктура. В шаговой доступности расположены автобусные остановки, две станции метро, четыре школы, торговый центр «Галерея»
ЖК состоит из двух домов и пристроенными общественными помещениями
№1 корпус – 21 этаж, ввод в эксплуатацию дома 4 квартал 2024 г.
№2 корпус – 20 этаж, ввод в эксплуатацию дома 4 квартал 2025 г.
Квартиры в домах под чистовую самоотделку (стяжка пола и оштукатуривание стен), что позволяет осуществить ремонт при минимальных затратах). Высота потолков 2.70
На территории домов будет детская и спортивная площадка.
Подъезды в домах с прозрачными входными группами, с бесшумными высокоскоростными лифтами
В проекте предусмотрен подземный паркинг и кладовые для хранения сезонных вещей площадь которых составляет от 4 до 9 м2.

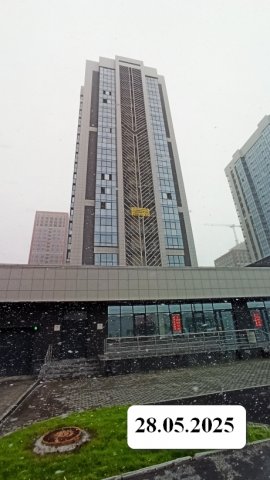

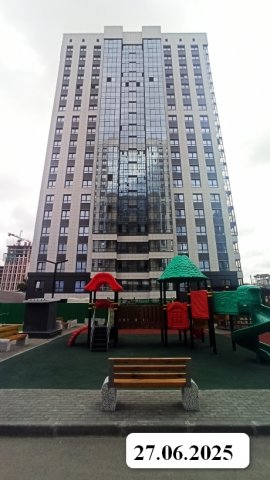

18.04.2025г.
Реестр непроданных квартир

№ квартиры |
этаж |
Общая площадь с балконом |
Стоимость квартиры с балконом руб. |
Однокомнатные квартиры-студии |
|||
214 |
1 |
31,51 |
5356700 |
373 |
17 |
31,11 |
5910900 |
383 |
18 |
31,11 |
5910900 |
403 |
20 |
31,11 |
5910900 |
Трехкомнатные квартиры |
|||
211 |
1 |
69,17 |
9 983 800 |
Трехкомнатные квартиры-студии |
|||
215 |
1 |
71,57 |
10319800 |
224 |
2 |
71,37 |
10505910 |
234 |
3 |
71,32 |
10498760 |
244 |
4 |
71,32 |
10498760 |
324 |
12 |
71,17 |
11189010 |
334 |
13 |
71,17 |
11189010 |
344 |
14 |
71,17 |
11189010 |
354 |
15 |
71,17 |
11189010 |
374 |
17 |
71,17 |
11331350 |
384 |
18 |
71,17 |
11331350 |
Ход строительства

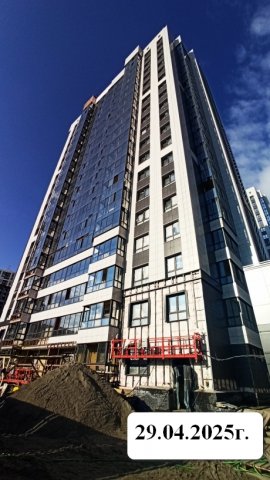

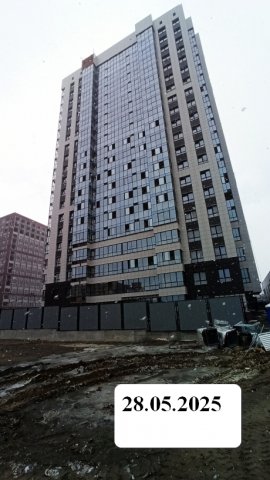

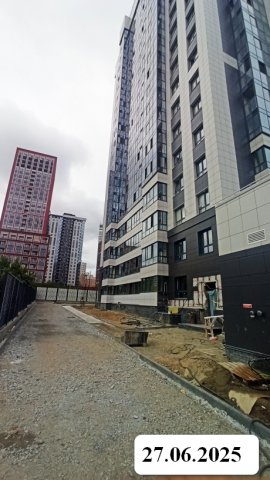

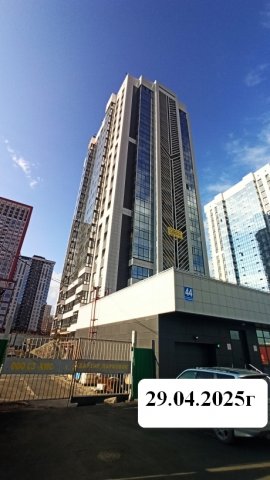

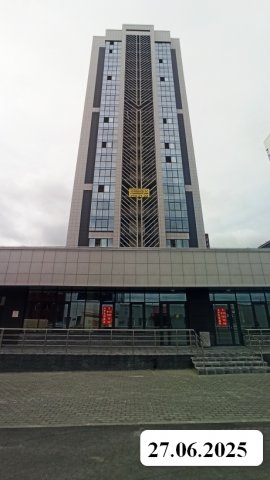

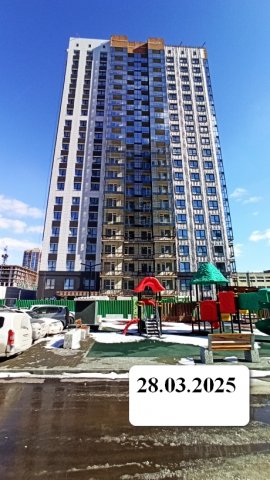

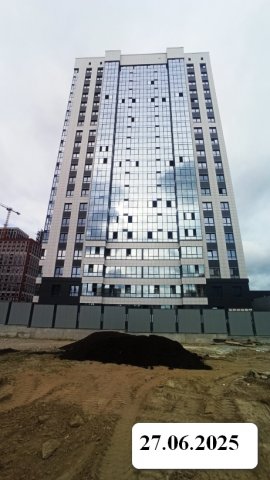

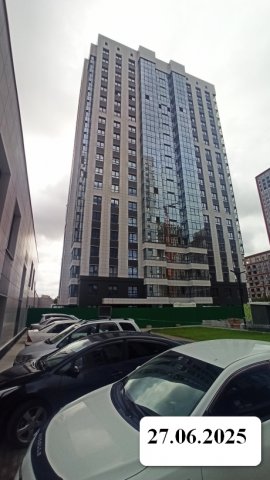

Информация о ходе строительства жилого дома Писарева на 28.03.2025 г

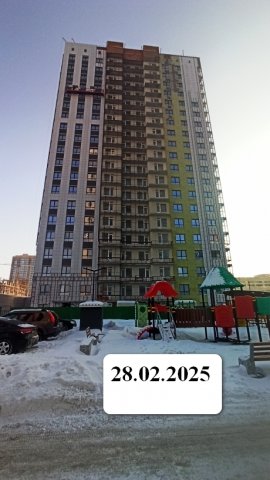

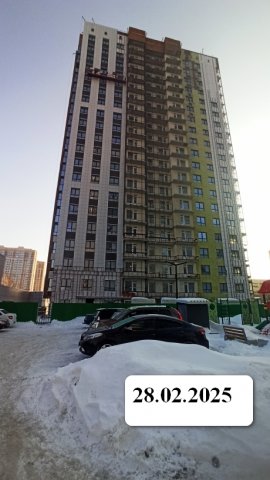

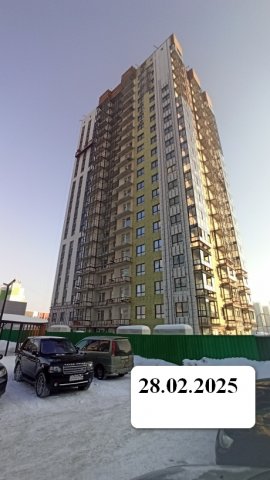

Информация о ходе строительства жилого дома Писарева на 28.02.2025 г
Информация о ходе строительства жилого дома Писарева на 31.01.2025 г

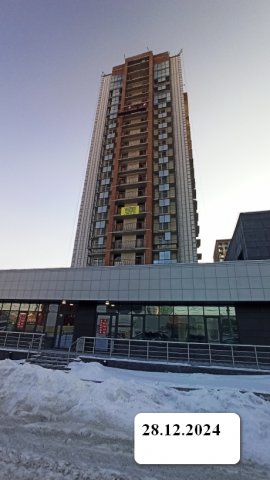

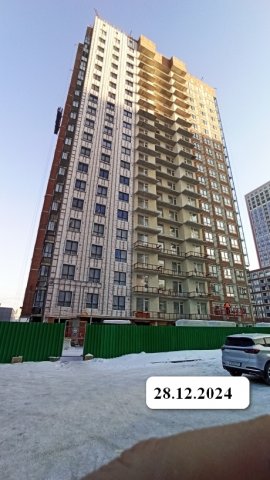

Информация о ходе строительства жилого дома Писарева на 28.12.2024 г

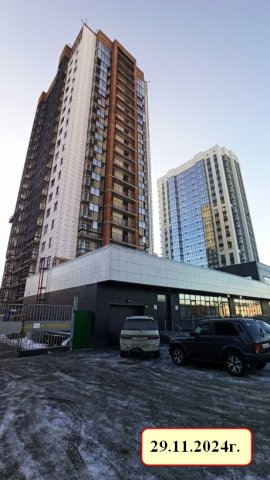

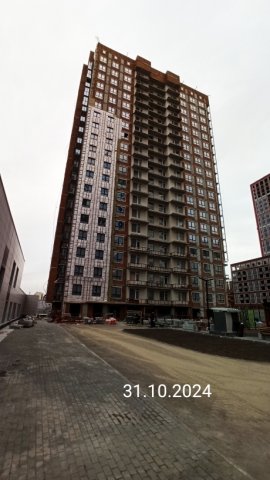

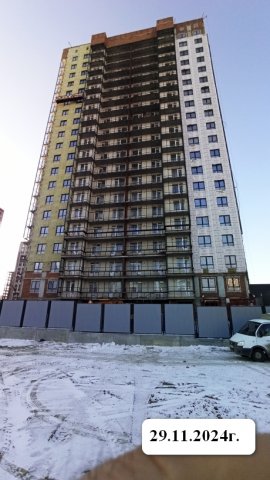

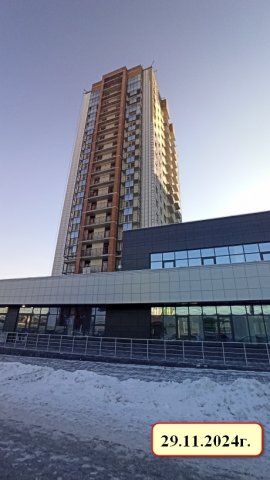

Информация о ходе строительства жилого дома Писарева на 30.11.2024 г

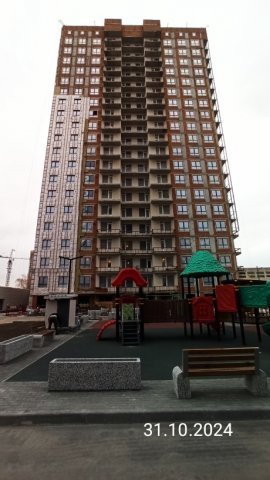

Информация о ходе строительства жилого дома Писарева на 31.10.2024 г

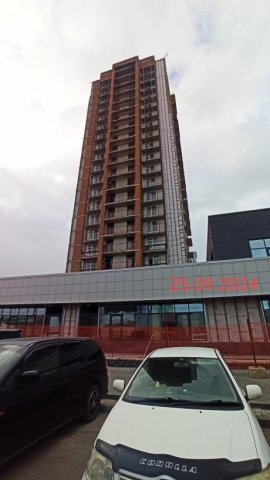

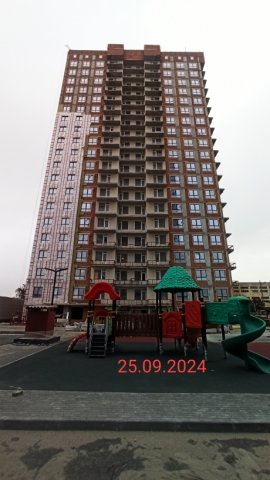

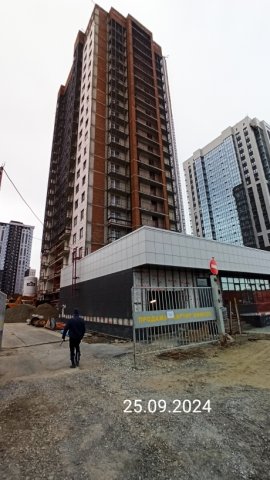

Информация о ходе строительства жилого дома Писарева на 30.09.2024 г

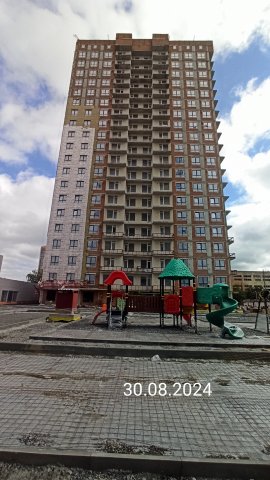

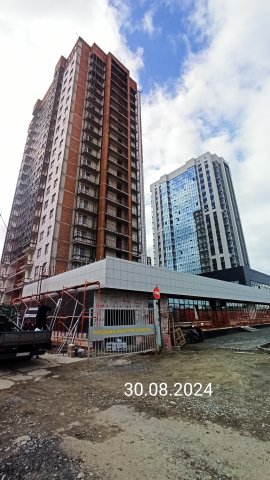

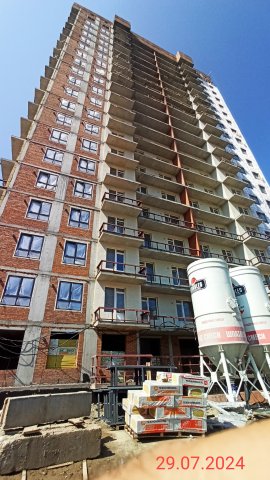

Информация о ходе строительства жилого дома Писарева на 30.08.2024 г
Информация о ходе строительства жилого дома Писарева на 30.07.2024 г
Информация о ходе строительства жилого дома Писарева на 30.06.2024 г

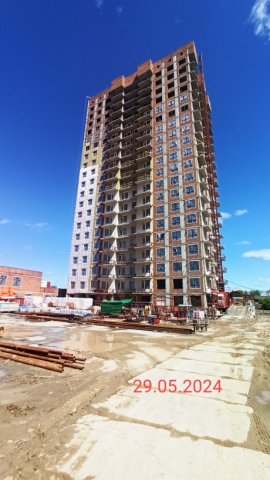

Информация о ходе строительства жилого дома Писарева на 31.05.2024 г

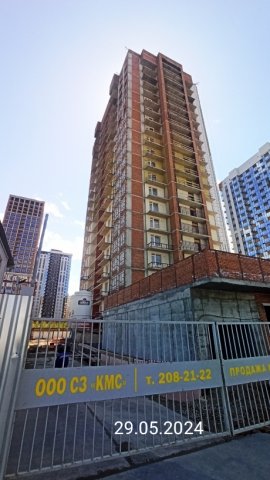

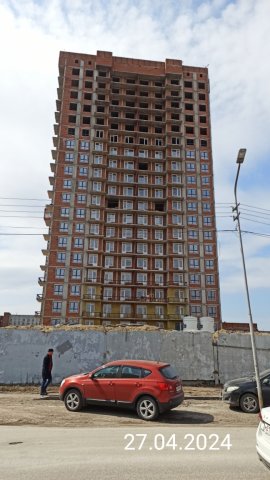

Информация о ходе строительства жилого дома Писарева на 30.04.2024 г

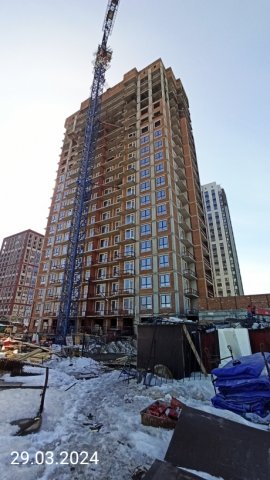

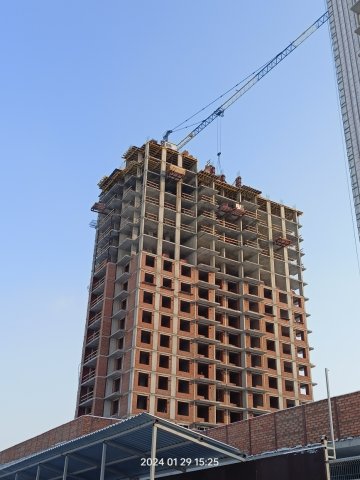

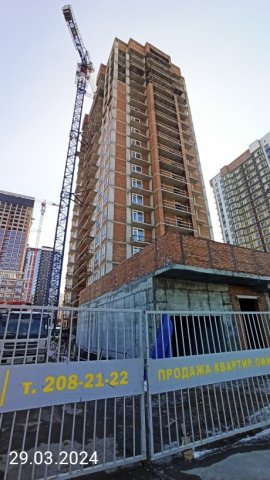

Информация о ходе строительства жилого дома Писарева на 31.03.2024 г
Информация о ходе строительства жилого дома Писарева на 29.02.2024 г

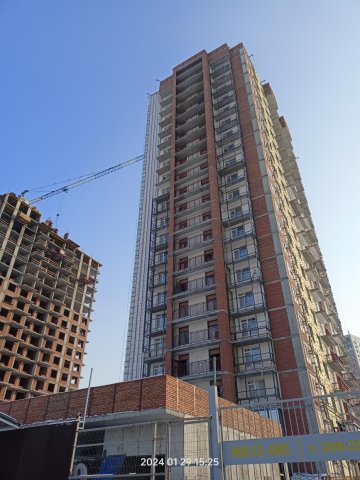

Информация о ходе строительства жилого дома Писарева на 31.01.2024 г
Каркас жилого дома - 19 этажей - 100%
Кирпичная кладка наружных и внутренних стен - 13 этажей - 100%
Монтаж окон 5 этаж - 100%
Ведутся электромонтажные работы
Ведутся сантехнические работы

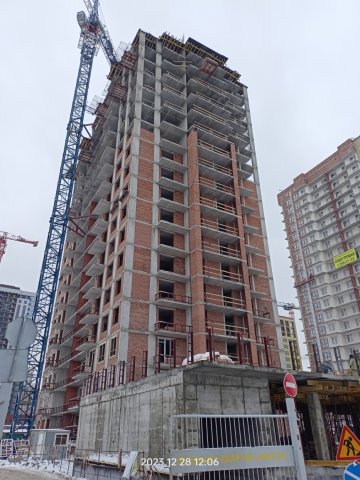

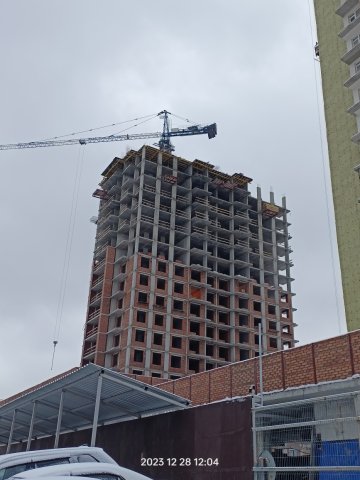

Информация о ходе строительства жилого дома Писарева на 31.12.2023 г
Информация о ходе строительства жилого дома Писарева на 30.11.2023 г
Каркас жилого дома - 17 этажей - 100%
Кирпичная кладка наружных и внутренних стен - 9 этажей - 100%
Монтаж окон 1этаж - 100%
Начаты электромонтажные работы
Ведутся сантехнические работы
